沈阳消防工程施工程序及技术要求

发布日期:2022-08-01 来源:沈阳消防公司

一、沈阳消防工程施工程序


1.火灾自动报警及联动控制系统施工程序:施工准备管线敷设线缆敷设线缆连接绝缘测试设备安装单机调试系统调试系统检测、验收。


2.水灭火系统施工程序


(1)消防水泵(或稳压泵)施工程序:施工准备基础验收复核泵体安装吸水管路安装出水管路安装单机调试。


(2)自动喷水灭火系统施工程序:施工准备干管安装报警阀安装立管安装分层干、支管安装喷洒头支管安装管道试压管道冲洗减压装置安装报警阀配件及其他组件安装喷洒头安装系统通水调试。


(3)防排烟系统施工程序:施工准备支吊架制作、安装风管制作安装风管强度及严密性试验风机及阀部件安装防排烟风口安装单机试运行系统调试。


二、沈阳消防工程施工技术要求


(一)火灾自动报警及消防联动设备的施工技术要求


1.消防系统的布线要求


(1)火灾自动报警线应穿入金属管内或金属线槽中,严禁与动力、照明、交流线、视频线或广播线等穿入同一线管内。


(2)消防广播线应单独穿管敷设,不能与其他弱电线共管。


2.火灾自动报警系统的调试要求


(1)火灾自动报警系统的调试应在建筑内部装修和系统施工结束后进行。调试前应按设计要求查验设备的规格、型号、数量、备品备件等。


3.火灾自动报警系统的检测验收


A类项目不合格数量为0;


B类项目不合格数量小于或等于2;


B类项目不合格数量与C类项目不合格数量之和小于或等于检查项目数量5%的,系统检测、验收结果应为合格;否则为不合格。

(二)水灭火系统施工技术要求


1.消火栓系统施工要求


(1)室内消火栓系统


1)管径小于100mm的镀锌钢管宜采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径大于或等于100mm的镀锌钢管应采用法兰或沟槽式专用管件连接,镀锌钢管与法兰的焊接处应二次镀锌。


2)消火栓的栓口朝外,栓口中心距地面应为1.1m;并不应安装在门轴侧。


3)室内消火栓安装完成后,应取屋顶层(或水箱间内)试验消火栓和首层取两处消火栓做试射试验,达到设计要求为合格。


(2)室外消火栓灭火系统


1)墙壁水泵接合器的安装应符合设计要求。设计无要求时,其安装高度距地面宜为0.7m;与墙面上的口窗、孔、洞的净距离不应小于2.0m,且不应安装在玻璃幕墙下方。


2)室外水泵接合器应设置永久性标志铭牌,并应标明供水系统、供水范围和额定压力。

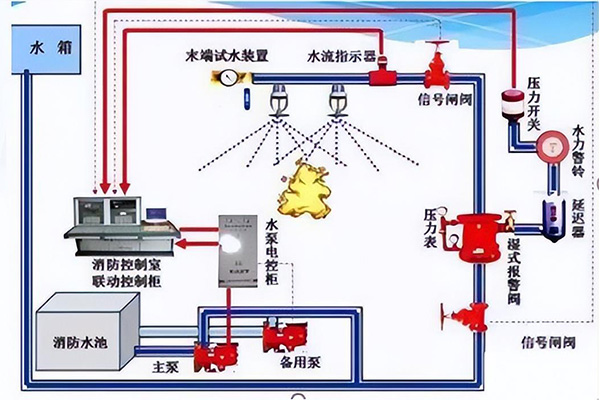

2.自动喷水灭火系统安装要求


(1)自动喷水灭火系统的管道横向安装宜设2%。~5%的坡度,且应坡向排水管;当局部区域难以利用排水管将水排净时,应采取相应的排水措施。


(2)消防水泵


水泵的出口管上应安装止回阀、控制阀和压力表,或安装泄压阀。


(3)消防气压给水设备


出水管上应设止回阀,安装时其四周应设检修通道。


(4)喷头


1)闭式喷头应在安装前进行密封性能试验,且喷头安装应在系统试压、冲洗合格后进行。


2)安装时不得对喷头进行拆装、改动,并严禁给喷头附加任何装饰性涂层。


3)喷头安装应使用专用扳手,严禁利用喷头的框架施拧。


4)喷头的框架、溅水盘产生变形或释放原件损伤时。应采用规格、型号相同的喷头更换。


(5)报警阀


1)报警阀的安装应在供水管网试压、冲洗合格后进行。


2)安装时先安装水源控制阀、报警阀,然后进行报警阀辅助管道的连接。


3)水源控制阀、报警阀与配水干管的连接应便水流方向一致。


(6)自动喷水灭火系统的调试应包括:水源测试;消防水泵调试;稳压泵调试;报警阀调试;排水设施调试;联动试验。


3.固定消防炮灭火系统施工完毕后,应做喷射功能调试。
